新老供熱收費系統切換最佳實踐

切換準備

前期調研

供熱收費系統是供熱企業最核心的業務系統之一,因此新老收費系統切換工作影響重大、非常關鍵。其中,前期調研是系統切換中很重要的一個步驟,也是至關重要的一部分。系統切換的前期工作就是對原系統做一次徹底的全面了解,主要需要的考慮的有以下一些情況:

  1. 原系統的業務范圍、存在幾套業務系統以及他們之間的關系;
  2. 原系統的開發商、開發工具、開發平臺以及采用的數據庫;
  3. 原系統的數據分布狀況:包括數據范圍、數據量大小等;
  4. 原系統的業務流程;
  5. 原系統的數據結構。
運行環境
  1. 新系統服務器搭建及網絡環境配置;
  2. 新系統安裝、軟件調試;
  3. 確認人員組織結構,登錄帳號創建,權限分配。

切換方式

新系統單軌運行

新系統為主,舊系統為輔,舊系統只是驗證新系統業務辦理的正確與否。新舊系統有明確的切換時間點,數據統計以及業務辦理方式也比較統一,但是該方式存在一定的風險,上線前期可通過加大測試力度來降低風險,所以此種方式需要前期準備充分,對人和系統都有較高的要求。有時也會受客觀因素限制,不得不選擇直接切換至新系統,如,新系統需要支持電子發票,老系統無法使用等等。

雙系統并行運行

舊系統為主,新系統為輔,兩套系統同時并行一段時間,經檢查核對,若新上線數據及業務滿足需要,則停止原業務系統的作業。該方式安全系數高,可防止因上線出現問題導致各項業務無法正常開展情況,但由于過渡期較長,過渡期間業務人員工作量較大。

切換節點

業務中斷對于用戶運行環境存在較大的風險,這樣的風險對于時間敏感型數據和數據完整性業務都是不可接受的。我們基于這樣的要求,考慮到如何將停機時間最小。時間節點是系統切換關鍵因素之一,在進行業務系統數據轉換前,需要先選擇一個時間點進行業務系統數據采集。

  1. 業務辦理期:在業務辦理期選擇一個時間節點進行數據采集,在數據采集至新系統上線期間停止使用原系統辦理業務,期間會產生較多的數據需在新系統上線后進行數據補錄,系統停止使用的時間會根據數據的復雜程度變大而增長;
  2. 業務停辦期:在業務停辦期或業務閑季進行數據采集,期間不會產生或產生較少的數據,若新增數據少,可以減小后期的補錄成本。

為了使系統切換的風險降到最小,通常選擇在上一個業務辦理周期結束到下一個業務辦理周期開始的這段時間進行系統切換。

系統切換

數據備份

在進行新舊系統數據轉換時,對原系統數據進行備份以保證歷史數據的完整性以及可追溯性。一旦在新系統中業務辦理出現問題,則可以通過追溯歷史數據來判斷是數據轉換錯誤,還是新系統程序存在故障。

數據遷移

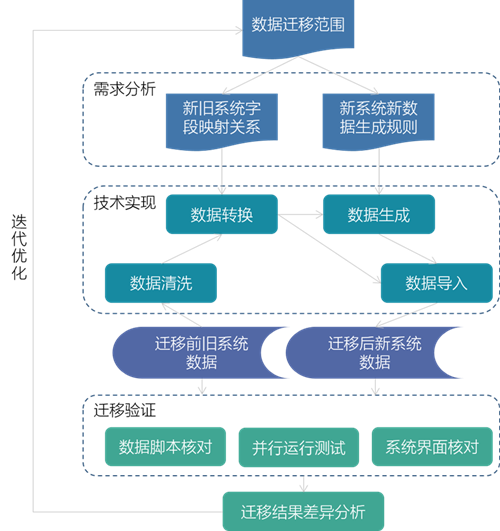

數據遷移的基本流程包括需求分析、技術實現和遷移驗證三個重要環節。鑒于新老系統設計的差異和復雜性,需要進行遷移驗證,比較遷移后新老系統的運行差異,發現不足,通過多次迭代不斷優化遷移方案,實現系統切換后業務功能的平穩過渡。

?

數據測試

數據測試分為兩個層次測試,一是在數據轉換完成后,測試數據的轉換正確性;二是通過使用已經通過功能測試的新系統辦理實際業務來驗證數據轉換的正確性。數據測試是一個關鍵環節,關系到系統切換的成功與否,所以必須加大測試力度來保證數據轉換的正確性,為此我們在進行數據測試的時候分別設置了三個節點:

  1. 數據遷移過程中進行初步測試,驗證數據轉換后與原數據是否一致;
  2. 完成數據遷移后進行二輪測試,整體驗證轉換數據的一致性以及轉換后數據與新系統是否適配,并通過轉換數據對系統功能進行整體測試;
  3. 用戶測試,通過測試環境搭載真實數據對整體數據進行進一步的核對。

應急預案

在特殊情況下,由于某種原因導致系統沒有能夠正常切換或者切換以后系統運行不穩定,在這種情況下,必須啟動應急預案來解決。應急預案需要從業務系統、數據庫、網絡平臺三個方面來考慮應急處理措施:

  • 業務系統

業務系統應急措施主要是在業務經辦時保留原業務應用系統,并且保證原業務應用系統的客戶端配置環境能夠在最短時間內恢復到以前的配置。

  • 數據庫

數據庫應急措施是利用原始數據與原系統保持一致來處理,也就是在新系統數據庫中保留備份,一旦出現緊急情況,新系統數據庫立即切入原備份數據庫。

  • 網絡環境

網絡環境主要可以通過增設備用網絡、備用網絡設備等方式保障網絡快速恢復,在業務數據受網絡波動或因網絡阻斷而中止時,快速進行網絡切換,確保整個網絡鏈路的暢通可用。
